第17周-泰国百仕威新建厂房项目施工进度公示信息

颁布功夫:2025-04-25 起源:F66永乐智能

一. 项目根基信息

项目名称:百仕威电子(泰国)新建工厂项目

地址:泰国巴真府西马哈坡县304工业园

建设单元:百仕威电子(泰国)有限公司

施工单元:中电二(泰国)有限公司

项目用处:百仕威电子(泰国)有限公司新建厂房项目,位于巴真府西马哈坡县304工业园,用于PCBA行业建设。


二. 进度数据

本周实现

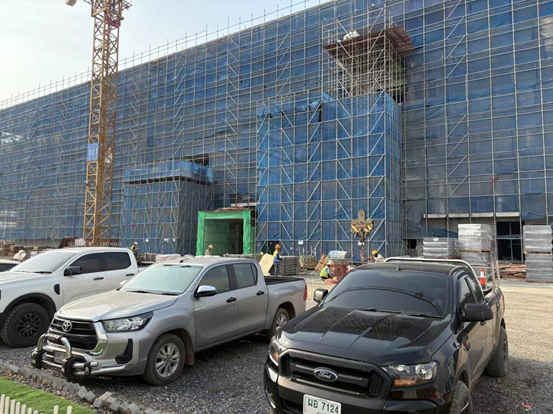

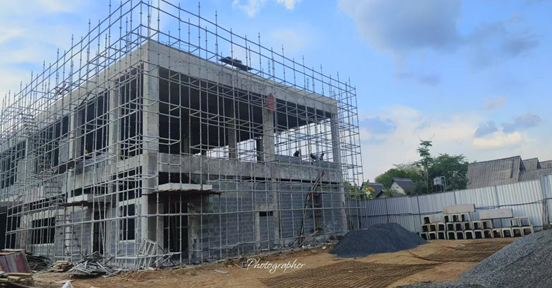

土建:

1、层墙体抹灰实现85%;三层墙体抹灰实现100%;四层墙体抹灰实现50%;表墙抹灰实现90%;

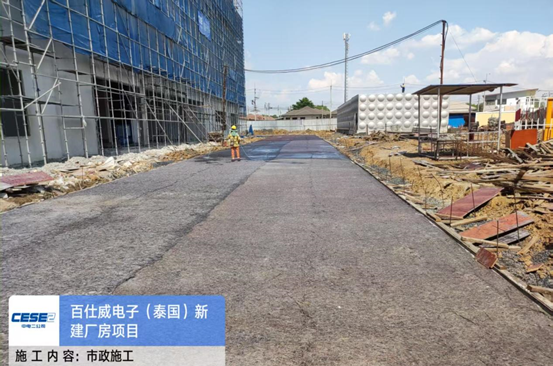

2、东侧污水管及查抄井施工实现100%;西侧水沟开挖实现;

3、门卫二次结构砌筑实现100%;

4、一层二次结构砌筑实现100%;二层砌筑实现50%;

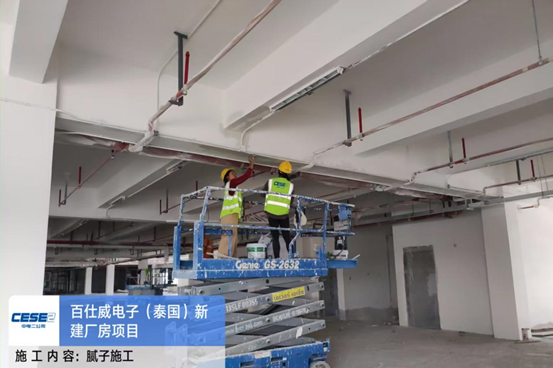

5、一层顶棚涂料喷涂实现80%;三层顶棚涂料喷涂实现95%;四层顶棚涂料喷涂实现90%;

6、屋面防水基层处置实现;

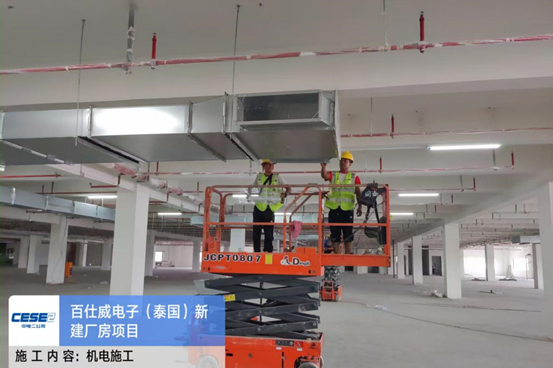

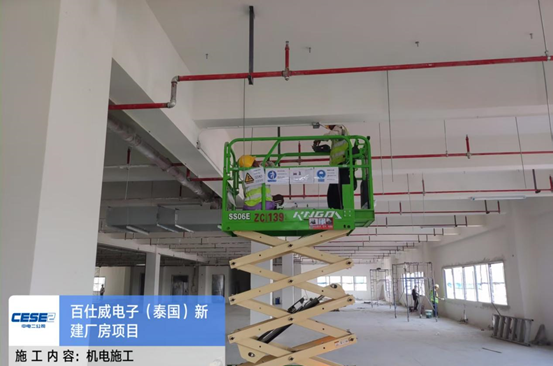

机电装置:

1、一层、二层消防实现90%;三层消防主管实现60%;

2、一层、二层、三层桥架、配管、装灯实现95%


二次干净机电装建:

1、防静电自流平找平层实现;

2、吊顶吊杆施工;

3、分管原资料加工施工


累计进度:土建已实现90%,机电装置实现80%;一号厂房干净机电装建

总体进度:土建已实现90%,机电装置实现

分项进度:主体结构已全数实现,二次结构实现90%,机电装置已实现80% ,2层干净机电装璜装建已启动,找平层已实现,吊顶吊杆施工,风管加工造作;


三. 关键节点:


1、桩基施工实现已于2024年11月5号实现;

2、主体结构封顶已于2025年一季度底实现;

3、下周打算:

  • 一层墙体抹灰实现100%;三层墙体抹灰实现100%;四层墙体抹灰实现100%;表墙抹灰实现100%;

  • 西侧排水沟砌筑实现100%;西侧路路浇筑实现30%;南侧路路浇筑实现80%;

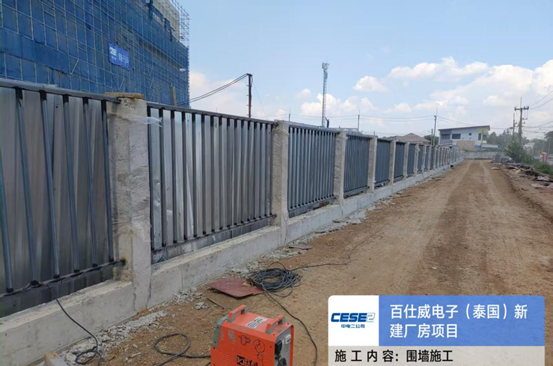

  • 5#门卫二次结构砌筑实现30%;围墙栏杆实现20%;

  • 食堂一层二次结构砌筑实现100%;二层砌筑实现80%;

  • 四层顶棚涂料喷涂实现100%;一层墙面腻子实现25%;二层实现100%;三层实现25%;

  • 1#厂房窗框装置实现95%;防火门门框装置实现80%;

  • 二层、四层消防管路,支架装置实现90%;

  • 一层、二层、三层桥架、配管、装灯实现99%;四层实现40%
